BTP congés intempéries : droits, indemnisation et démarches

17/04/2026

BTP congés intempéries : droits, indemnisation et démarches

17/04/2026

L’essentiel à retenir
  • Les btp congés intempéries relèvent du chômage intempéries, pas des congés payés classiques.
  • L’arrêt de chantier se justifie par des conditions météo rendant le travail dangereux ou impossible.
  • L’employeur avance l’indemnité intempéries, puis demande le remboursement à la caisse CIBTP.
  • L’indemnité correspond en principe à 75 % du salaire horaire de référence, selon les heures éligibles.
  • La preuve, la traçabilité et la cohérence entre chantier, paie et DSN sont indispensables.

Entre ce que dit une offre d’emploi, ce que comprend un candidat et ce que valide un manager, il y a souvent un décalage très concret à rattraper. Les btp congés intempéries font partie de ces sujets : le mot “congés” prête à confusion, alors qu’on parle surtout d’un mécanisme d’arrêt de chantier, d’indemnisation et de preuve. Si vous gérez la paie, un planning ou une équipe terrain, la vraie question est simple : qui décide, qui paie, et à quelles conditions ?

Sommaire :

BTP congés intempéries : de quoi parle-t-on vraiment ?

Le point de départ, c’est de remettre les bons mots au bon endroit, sinon on mélange vite congés payés, chômage intempéries et gestion CIBTP. Dans ce domaine, le vocabulaire change tout : il oriente la décision, la paie et les justificatifs à conserver.

Pourquoi l’expression prête à confusion : expliquer d’entrée le décalage entre la recherche “congés intempéries” et la réalité juridique du dispositif

Dans le langage courant, on cherche souvent “congés intempéries” alors que le mécanisme juridique s’appelle plutôt chômage intempéries. Le terme “congés” évoque un droit à absence choisie, alors qu’ici on parle d’un arrêt de travail imposé par les conditions atmosphériques sur chantier.

Ce glissement n’est pas anodin. Quand vous utilisez le bon vocabulaire, vous comprenez mieux qui intervient, quel document déclenche quoi et pourquoi la caisse CIBTP entre dans le circuit alors qu’il ne s’agit pas d’un congé payé classique.

En pratique, ce décalage crée souvent des malentendus côté salarié comme côté employeur. Un ouvrier peut croire qu’il “prend un congé”, alors que l’entreprise documente une suspension temporaire de l’activité avec indemnisation encadrée.

Ce qui change par rapport aux congés payés : poser une comparaison simple en mode check-list

Le bon réflexe, c’est de comparer comme une petite check-list. Pour les congés payés, la cause de l’absence est un droit à repos acquis, la durée est fixée dans un calendrier, et le paiement passe par le régime des congés du BTP ou par l’employeur selon les cas.

Pour les congés intempéries, la cause est extérieure, le déclencheur est un chantier devenu dangereux ou impraticable, et la rémunération repose sur une indemnité intempéries. La logique n’est pas “je pose un jour”, mais “le travail ne peut pas continuer dans des conditions sûres”.

Le rôle de l’employeur change aussi. Il décide de l’arrêt, garde la trace du motif, indemnise le salarié selon les règles du régime, puis demande le remboursement prévu. Et, point utile, cet arrêt ne fait pas disparaître mécaniquement les droits à congé acquis.

Point de comparaisonCongés payésChômage intempéries
Cause de l’absenceRepos acquisConditions atmosphériques ou chantier impraticable
DéclencheurDemande du salarié ou planningDécision d’arrêt de chantier
PaiementIndemnité de congés payésIndemnité intempéries
Acteur centralEmployeur, salarié, caisse selon le régimeEmployeur et caisse CIBTP
Effet sur les droitsAcquisition et prise des congésMaintien encadré selon les règles du BTP

Les mots à garder en tête pour lire la suite : définir clairement arrêt de chantier, suspension de l’activité, salarié à la disposition de l’entreprise, indemnité intempéries, caisse de congés, certificat de congés

Un arrêt de chantier, c’est la décision de stopper le travail sur site parce que les conditions ne permettent plus de travailler correctement ou en sécurité. La suspension de l’activité peut être totale ou partielle, mais elle doit être reliée à des éléments concrets.

Le salarié à la disposition de l’entreprise reste disponible, même si son poste habituel est momentanément arrêté. On peut lui proposer une autre tâche, un autre site, ou maintenir l’arrêt si aucune solution réaliste n’existe.

La caisse de congés et la caisse CIBTP interviennent dans le secteur du BTP avec une logique professionnelle. Le certificat de congés, lui, sert surtout à suivre les droits et les mouvements quand le salarié change d’entreprise ou quitte le secteur.

Définition
Le chômage intempéries désigne un arrêt de travail décidé parce que les conditions atmosphériques rendent l’exécution du chantier dangereuse ou impossible. Ce n’est ni un congé payé, ni une absence librement choisie, ni une simple baisse d’activité.

Quand un chantier peut être arrêté pour intempéries

Le sujet n’est pas “quel temps fait-il ?”, mais “qu’est-ce que ce temps empêche concrètement sur ce chantier précis”. Le même épisode météo peut justifier un arrêt sur un site et laisser un autre chantier presque intact.

Quelles conditions météo permettent de suspendre le travail : détailler les situations typiques

Les cas les plus connus sont la neige, le gel, le verglas, le vent fort, les pluies intenses, les inondations ou un terrain rendu impraticable. La question de fond reste la même : les conditions atmosphériques empêchent-elles d’exécuter les tâches sans danger ou sans impossibilité technique ?

Un maçon sur échafaudage n’est pas exposé de la même façon qu’une équipe en atelier ou qu’un conducteur d’engins. Le critère n’est donc pas le “mauvais temps” en général, mais l’effet réel sur le poste de travail et sur le chantier.

Le sujet de la canicule revient souvent, parce qu’il touche la sécurité. Mais attention au raccourci : toute forte chaleur n’entre pas automatiquement dans le même régime que les intempéries classiques, et le traitement dépend des règles applicables et de l’organisation du travail.

SituationEffet possible sur le chantierLecture pratique
Neige ou gelSol glissant, matériaux inutilisablesArrêt possible si le risque est avéré
Vent fortTravail en hauteur dangereuxVérification poste par poste
Fortes pluiesFouilles, toiture, terrassement perturbésRegard sur la faisabilité réelle
InondationAccès et sécurité compromisSuspension probable si le site est touché
CaniculeRisque chaleur, pénibilitéAutre analyse, selon le contexte

Qui décide et sur quelle base : décrire la chaîne de décision côté entreprise

La décision ne tombe pas “à l’œil”. En pratique, elle part souvent du chef de chantier ou du conducteur de travaux, puis remonte à l’employeur ou à la personne qui porte la responsabilité opérationnelle. La logique ressemble à une petite chaîne de validation, avec un point de départ terrain et une décision formalisée.

Ce qui compte, c’est la preuve. Il faut pouvoir relier le motif météo au lieu, à l’heure et à la nature des travaux : chantier concerné, zone précise, salariés présents, tâches en cours, dangers identifiés. Sans cela, la décision est fragile.

Concrètement, on garde les relevés météo, les photos si elles sont utiles, les comptes rendus internes et tout élément montrant que le chantier n’était pas poursuivable. Le dossier se joue souvent là, pas dans une formule magique.

Ce que le salarié doit faire pendant l’arrêt : préciser la notion de disponibilité à l’égard de l’entreprise

Le salarié du BTP ne “disparaît” pas pendant l’arrêt. Il reste à la disposition de l’entreprise, ce qui veut dire qu’il doit être joignable, informer des éventuelles contraintes et se tenir prêt si une reprise ou un reclassement temporaire est organisé.

Le reclassement temporaire peut prendre plusieurs formes. Une équipe peut être affectée à du rangement, à du matériel, à une tâche en atelier ou à un autre chantier si le déplacement reste cohérent avec le contrat et l’organisation du moment.

Vous vous demandez peut-être : le salarié peut-il rentrer chez lui sans rien faire ? Parfois oui, si l’entreprise le libère faute d’alternative. Mais ce point doit rester clair dans la traçabilité, parce qu’il influe sur la rémunération, les heures et la déclaration.

Bon à savoir
En pratique, ce qui bloque souvent n’est pas la pluie elle-même, mais la capacité à démontrer qu’à cet endroit précis et pour ce poste précis, le travail ne pouvait pas se poursuivre sans risque ou sans perte manifeste de faisabilité.

Salariés concernés, entreprises visées et limites selon le statut

Le régime existe pour un univers précis, avec des frontières assez nettes dès qu’on sort du chantier pur. Dès qu’un poste s’éloigne de l’exécution sur site, la question du droit devient plus technique.

Quelles entreprises du BTP relèvent du régime : cadrer les secteurs concernés

Le dispositif vise les entreprises du BTP qui travaillent réellement sur chantier et sont soumises à l’obligation de cotisation au régime concerné. On pense aux activités de construction, de gros œuvre, de second œuvre et à certaines spécialités directement exposées aux intempéries.

Mais toutes les structures “liées au bâtiment” ne sont pas logées à la même enseigne. Une activité périphérique, administrative ou très éloignée du travail sur site peut relever d’un autre cadre, même si elle appartient au secteur au sens large.

Le bon réflexe consiste à regarder l’activité réelle, les salariés bénéficiaires et le rattachement à la caisse CIBTP France ou à la caisse compétente. C’est souvent ce tri initial qui évite les erreurs de régime.

Quels salariés peuvent ouvrir des droits : distinguer ouvriers et salariés du BTP exposés aux conditions de chantier

Le dispositif s’applique surtout aux salariés qui sont effectivement exposés aux conditions de chantier. Dans les faits, cela concerne en priorité les ouvriers et les personnels dont le travail dépend directement de l’état du terrain, de la météo ou de la sécurité sur site.

Les conditions d’ouverture des droits varient selon le statut, la présence sur chantier et le lien avec l’entreprise au moment de l’arrêt. Un salarié administratif, un bureau d’études ou un poste non exposé ne relèvent pas forcément du même traitement.

Autrement dit, il ne suffit pas d’être salarié du BTP “de loin”. Il faut regarder le poste occupé, l’activité réelle et le fait d’être placé sous le régime professionnel concerné. Le libellé du contrat ne suffit pas à lui seul.

Et pour l’intérim, les indépendants ou les dirigeants ?

C’est là que les dossiers se compliquent un peu. Le salarié intérimaire suit souvent la logique de l’entreprise utilisatrice et de l’agence, mais les responsabilités ne sont pas exactement les mêmes selon la situation contractuelle.

L’indépendant, lui, ne relève pas du même mécanisme. Il ne reçoit pas une indemnité de chômage intempéries comme un salarié, sauf montage contractuel très particulier ou autre dispositif mobilisable selon son statut et son assurance.

Pour le dirigeant ou le mandataire social, la question se pose encore autrement. S’il n’est pas salarié au sens du régime, il ne bénéficie pas du même droit à indemnité, même s’il subit la fermeture du chantier au quotidien. Le statut change tout.

Pour repérer les profils les plus exposés sur chantier, les métiers manuels qui recrutent avec ou sans diplôme donnent un aperçu concret des postes concernés.

Indemnité intempéries : calcul, plafond et heures réellement prises en compte

Ici, la mécanique compte autant que le montant final, car une erreur d’heures suffit à fausser tout le reste. Le calcul doit donc être lu avec précision, sans confondre référence horaire, présence effective et plafond.

La règle de base en une ligne : présenter le mécanisme de calcul de l’indemnité de chômage intempéries

La base est simple à retenir : l’indemnité de chômage intempéries correspond en principe à 75 % du salaire horaire de référence. Ce repère sert de point d’entrée, puis on vérifie les heures indemnisables, le plafond et les exclusions éventuelles.

Le salaire horaire de référence n’est pas toujours le même que le salaire affiché sur l’offre ou sur une fiche de poste. On part du brut, on applique les éléments retenus par le régime, puis on regarde les heures concernées par l’arrêt.

Le salarié voit souvent une ligne d’absence et une ligne d’indemnité sur le bulletin de paie. Le calcul n’est donc pas “au feeling”, mais bien une mécanique de compensation encadrée.

Combien d’heures sont indemnisées et jusqu’où : détailler les limites et les exclusions

Le régime retient les heures indemnisées selon la durée réelle de l’arrêt et les limites fixées par le dispositif. On ne compense pas tout sans filtre, parce qu’il existe des bornes journalières, hebdomadaires et parfois des exclusions selon la situation.

Le plafond lié à la Sécurité sociale peut jouer sur certains calculs de référence ou de remboursement. Dans le concret, cela veut dire qu’un salaire élevé ne se traduit pas automatiquement par une indemnisation proportionnelle sans limite.

Certaines périodes ne sont pas indemnisées si elles ne correspondent pas au périmètre prévu ou si le salarié n’était plus dans la situation requise. Le détail des heures est donc la clef, pas le seul fait d’avoir subi une interruption.

ÉlémentCe qu’on regardeEffet sur le calcul
Salaire horaire de référenceBase retenue par le régimeSert à calculer l’indemnité
Heures d’arrêtTemps réellement non travailléDétermine le volume payé
Plafond applicableRéférence réglementairePeut limiter le montant
Période concernéeJour, demi-journée, semaineÉvite les doublons
Situation du salariéÉligibilité et statutConditionne le droit

Deux exemples chiffrés pour ne pas se tromper

Prenons un premier cas simple. Un salarié est arrêté une demi-journée, soit 4 heures, avec un salaire horaire de référence de 15 euros. L’indemnité théorique est de 75 % x 15 euros, soit 11,25 euros par heure, donc 45 euros pour 4 heures si toutes les heures sont éligibles.

Deuxième cas, plus proche du terrain. Un salarié est arrêté deux jours complets, soit 14 heures indemnisables sur la période, avec le même salaire horaire de référence. L’indemnité brute théorique atteint 157,50 euros, avant vérification des plafonds, des règles internes de paie et du remboursement demandé à la caisse.

CasHeures indemniséesSalaire horaire de référenceTauxIndemnité théorique
Demi-journée4 heures15 euros75 %45 euros
Deux jours14 heures15 euros75 %157,50 euros
Astuce
Pour éviter les erreurs de paie, raisonnez comme un budget : 1) heures non travaillées, 2) heures éligibles, 3) taux d’indemnisation, 4) plafond applicable, 5) trace écrite du motif d’arrêt. C’est souvent là que l’entonnoir se resserre.

Qui paie quoi : employeur, caisse CIBTP et cotisations obligatoires

Le circuit de paiement semble simple sur le papier. Il l’est un peu moins quand il faut le faire tenir dans la paie, la trésorerie et la déclaration. La difficulté n’est pas seulement financière, elle est aussi administrative.

Le versement côté salarié, le remboursement côté entreprise : expliquer la mécanique sans raccourci

Le salarié est indemnisé par son employeur, qui fait l’avance selon les règles applicables. Ensuite, l’entreprise demande le remboursement employeur auprès de l’organisme compétent, sur la base des justificatifs et des déclarations attendues.

Le point clé, c’est que l’entreprise ne se contente pas de dire “il a plu”. Elle doit montrer que l’arrêt entre bien dans le régime et que les heures, les salariés et le chantier sont cohérents.

Cela crée un effet de trésorerie temporaire. L’employeur supporte d’abord le paiement, puis récupère ensuite tout ou partie selon le dossier. C’est un vrai sujet de pilotage, surtout pour les petites structures.

À quoi servent les cotisations intempéries : rappeler l’obligation de cotisation des entreprises concernées

Les entreprises concernées supportent une cotisation intempéries. Cette cotisation finance un dispositif mutualisé, ce qui évite de laisser chaque chantier seul face au risque météo.

L’obligation de cotisation ne se lit pas comme une charge isolée, mais comme le prix d’un système de solidarité professionnelle. Sans cela, une entreprise qui subit plusieurs arrêts dans l’hiver porterait seule l’essentiel du coût.

Il faut aussi distinguer la caisse de congés des congés payés et la caisse liée aux intempéries. Dans les échanges administratifs, les sigles se ressemblent parfois, mais les flux ne racontent pas la même histoire. Un bon tri des documents évite pas mal de pertes de temps.

Ce que l’entreprise ne peut pas improviser

L’entreprise ne peut pas improviser la décision, la déclaration ou la ventilation en paie. Il faut une base objective, une traçabilité interne, une information claire des salariés et des pièces classées au bon endroit.

En cas d’erreur, le risque n’est pas seulement un refus de remboursement. Il peut aussi y avoir une contestation sur la déclaration, la paie ou le statut des heures indemnisées, ce qui ralentit tout le dossier.

Le bon schéma ressemble à une check-list administrative. Sans lui, la décision d’arrêt devient difficile à défendre, même si elle était légitime sur le terrain.

Déclaration à la CIBTP, paie et DSN : le mode d’emploi opérationnel

Une fois l’arrêt décidé, le vrai travail commence souvent dans les outils internes. C’est là que la décision devient une réalité administrative, avec des dates, des codes et des justificatifs.

Quelles démarches lancer dès l’arrêt : dérouler le process pas à pas

Dès que l’arrêt est décidé, l’entreprise doit informer les salariés, enregistrer le motif, dater le début et la fin estimée, puis constituer le dossier de déclaration d’arrêt intempéries. La chronologie compte presque autant que le motif.

Il faut ensuite rassembler les pièces utiles : relevés météo, constat de chantier, photos si besoin, liste des salariés concernés, plages horaires, et tout élément montrant la cohérence entre la situation réelle et la décision prise.

Le mieux est de suivre un ordre simple. Décision, information, saisie interne, déclaration, pièces jointes, vérification de cohérence. Ce séquencement évite les oublis quand le chantier reprend dans l’urgence.

Comment le faire apparaître sur le bulletin de paie

Sur le bulletin de paie, le salarié doit pouvoir distinguer ce qui a été retenu de ce qui a été compensé. L’absence pour intempéries, l’indemnité versée, les heures concernées et le net payé doivent raconter la même histoire.

La comptabilisation en paie repose donc sur deux mouvements : la neutralisation des heures non travaillées selon le motif, puis le versement de l’indemnité correspondante. Si les lignes sont floues, le salarié peut croire qu’il a perdu de l’argent alors qu’une compensation est prévue.

Le réflexe utile, c’est de vérifier la lisibilité. Si vous lisez la fiche comme un salarié qui n’a pas le contexte, est-ce que vous comprenez pourquoi telle heure a été payée, retenue ou remboursée ? C’est un bon test.

Ce qu’il faut vérifier en DSN et en archivage

La DSN doit reprendre des informations cohérentes avec la paie et les périodes réellement arrêtées. Les codes, les dates, les montants et le rattachement au bon salarié doivent se répondre sans contradiction.

L’archivage est tout aussi sensible. En cas de contrôle ou de demande de remboursement, il faut retrouver rapidement les pièces, le motif, les justificatifs de chantier et les traces de décision.

Bon à savoir
Le point qui crispe souvent n’est pas le calcul, mais la cohérence entre chantier, paie, déclaration et planning. Si un des quatre ne raconte pas la même histoire, le dossier devient fragile.

La paie d’un arrêt intempéries dépend aussi de la qualification du salarié. Le cas du salaire d’un grutier en Suisse et de ses permis rappelle ce poids du poste.

Congés payés, maintien des droits et départ de l’entreprise pendant la période

Le dispositif intempéries ne vit pas en vase clos. Il se superpose au suivi des droits à congé, aux départs et aux ruptures de contrat. C’est souvent à ce moment que les erreurs apparaissent.

Est-ce que l’arrêt intempéries change le droit à congé ?

L’arrêt intempéries ne fait pas disparaître automatiquement le droit à congé. Il faut regarder la période d’acquisition, la période de prise des congés et les règles propres au BTP pour savoir ce qui est maintenu ou non.

Les jours ouvrables et le décompte des absences peuvent aussi changer la lecture du dossier. Un salarié arrêté quelques jours n’est pas forcément pénalisé de la même façon qu’une absence non justifiée ou qu’un congé sans solde.

Le sujet est assez simple dans l’idée, mais les effets secondaires sont concrets. Une même semaine peut avoir un impact différent sur la paie, le compteur de congés et les attestations remises au salarié.

Que devient le certificat de congés et l’indemnité compensatrice

En cas de départ de l’entreprise, le certificat de congés sert à tracer les droits acquis dans le régime du BTP. Il devient utile au moment où le salarié change d’employeur ou quitte le secteur.

Si le contrat se termine, la question de l’indemnité compensatrice se pose selon les droits restants. Là encore, on sépare bien les congés acquis, les absences pour intempéries et le solde de tout compte.

Côté salarié, cela évite une mauvaise lecture du dernier bulletin. Côté employeur, cela permet de remettre les bons documents, sans mélanger ce qui relève du congé payé et ce qui relève du chômage intempéries.

Licenciement ou fin de contrat pendant un arrêt

Un licenciement pendant le chômage intempéries n’efface pas le passé administratif du dossier. Il faut traiter la rupture, la paie, les justificatifs et les documents de fin de contrat avec la même rigueur que n’importe quel solde de tout compte.

Le calendrier devient alors sensible. Entre la date d’arrêt, la date de rupture et les pièces à remettre, un décalage peut créer une contestation sur les heures, l’indemnisation ou les droits restants.

Honnêtement, ce sont souvent les fins de contrat qui révèlent les dossiers mal cadrés. Tant que le salarié reste, tout semble fluide. Le jour du départ, chaque ligne est relue.

Canicule, refus du salarié, activité partielle : les cas qui demandent un tri net

Les frontières entre dispositifs sont parfois plus floues dans les usages que dans les textes. C’est là qu’il faut trier sans mélange, surtout quand plusieurs risques se croisent sur le chantier.

La canicule entre-t-elle dans les intempéries ?

La canicule n’est pas automatiquement traitée comme une intempérie au sens classique. On regarde d’abord les règles de sécurité, les obligations de prévention et les mesures de l’entreprise face à la chaleur.

Autrement dit, une température élevée peut imposer des aménagements, des pauses ou une réorganisation, mais elle ne bascule pas mécaniquement dans le régime du dispositif intempéries. Le contexte du chantier compte énormément.

Le bon réflexe consiste à ne pas tout mettre dans le même panier. Sinon, on mélange sécurité au travail, prévention des risques, arrêt de chantier et indemnisation professionnelle, ce qui finit par brouiller les droits de chacun.

Un salarié peut-il refuser ou exiger l’arrêt ?

Le salarié n’a pas le pouvoir de décider seul de l’arrêt du chantier. Cette responsabilité revient à l’employeur, qui doit prévenir le risque et arbitrer selon la situation réelle.

En revanche, le salarié peut alerter, signaler un danger ou exercer son obligation du salarié de remonter une situation anormale. S’il estime qu’il existe un danger grave et imminent, on n’est plus dans le simple désaccord, mais dans une logique plus encadrée.

Le droit de retrait n’est pas un bouton “pause” qu’on active à la légère. Il obéit à ses propres conditions et ne se confond pas avec l’arrêt intempéries. Ce tri change tout au moment d’expliquer la décision.

Peut-on cumuler avec l’activité partielle ?

Non, pas comme un simple empilement de filets de sécurité. L’activité partielle répond à une autre logique, avec d’autres conditions et d’autres circuits de prise en charge.

Quand on est dans le régime des intempéries, on ne choisit pas un autre dispositif juste parce qu’il semble plus confortable. Il faut vérifier lequel s’applique réellement au regard de la cause, du chantier et du statut des salariés.

C’est souvent là que les entreprises cherchent une solution rapide. Mais si deux régimes se superposent mal, la prise en charge devient contestable. Mieux vaut trancher tôt que corriger après coup.

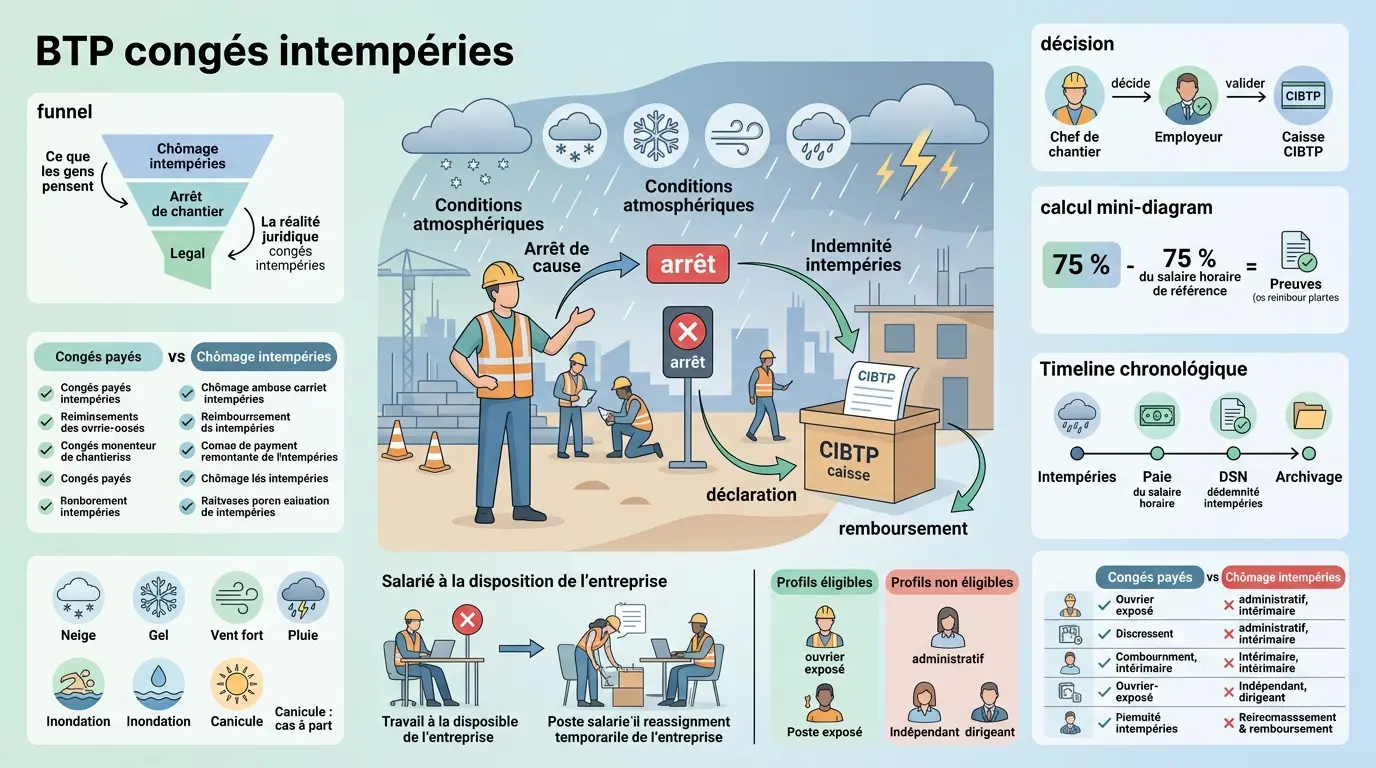

Infographie éducative sur btp congés intempéries, illustrant arrêt de chantier, indemnités et processus administratif.
BTP congés intempéries : droits, indemnisation et démarches

Avant de déclencher — ou de contester — un arrêt, les 7 vérifications qui évitent les erreurs

Avant de fermer le dossier, mieux vaut passer une petite check-list, comme on vérifierait les étapes d’un budget avant un gros achat. Cela évite de confondre une vraie situation d’intempéries avec un simple contretemps d’organisation.

La première vérification, c’est la qualification correcte du dispositif. Est-ce bien du chômage intempéries, ou plutôt de la prévention, de l’activité partielle, un simple arrêt technique, ou une réorganisation interne ?

La deuxième, c’est la météo objectivable et la troisième, le poste réellement exposé. La quatrième, le salarié éligible, puis le calcul juste, la traçabilité du dossier et enfin la cohérence entre paie, DSN et remboursement.

VérificationQuestion à se poserRisque si on se trompe
QualificationQuel dispositif s’applique ?Mauvais régime
MétéoLe motif est-il prouvé ?Dossier fragile
PosteLe travail était-il exposé ?Refus de prise en charge
ÉligibilitéLe salarié entre-t-il dans le champ ?Erreur de droit
CalculHeures et taux sont-ils corrects ?Paie fausse
TraçabilitéLes pièces sont-elles classées ?Contrôle difficile
Cohérence globaleChantier, paie et DSN racontent-ils la même chose ?Remboursement contesté

Les effets secondaires comptent autant que la décision elle-même. Il faut regarder la continuité du chantier, la disponibilité des équipes, le maintien des droits à congé, le coût temporaire pour l’employeur et les cas particuliers selon le statut.

Enfin, si la situation ressemble à un cas limite, consultez les textes de référence, la convention applicable et les publications à jour de la CIBTP France. Le mémento congés BTP et les articles du code du travail servent souvent de filet de lecture quand plusieurs régimes semblent se croiser.

Entre le chantier, la paie et les droits du salarié, les btp congés intempéries forment un dispositif plus méthodique qu’il n’y paraît. La bonne lecture, c’est celle qui relie le motif météo, la décision d’arrêt, l’indemnité et la preuve. Si vous retenez une seule chose, gardez celle-ci : le bon régime se reconnaît à sa chaîne de preuves, pas à l’impression du jour.

Quand l’arrêt d’un chantier soulève des questions d’organisation, la formation AMO, ses prérequis et ses débouchés aide à mieux comprendre les rôles de coordination.

Foire aux questions

Comment savoir si un arrêt de chantier relève bien des btp congés intempéries ?

Le bon critère n’est pas la pluie en soi, mais l’impossibilité ou le danger réel pour le chantier concerné. Il faut pouvoir relier le motif météo au poste, au lieu et aux tâches interrompues, avec une trace écrite solide.

Qui décide de l’arrêt et de l’indemnisation en cas d’intempéries ?

La décision part généralement du terrain, puis est validée par l’employeur ou la personne qui porte la responsabilité opérationnelle. L’entreprise verse ensuite l’indemnité au salarié, avant de demander le remboursement prévu dans le cadre du régime.

Comment sont calculés les congés intempéries dans le BTP ?

Le calcul repose sur les heures réellement indemnisables et sur un taux de référence, souvent présenté comme 75 % du salaire horaire retenu par le régime. Le montant final dépend aussi des plafonds applicables, du statut du salarié et de la cohérence des heures déclarées.

Un arrêt pour intempéries supprime-t-il les droits à congés payés ?

Non, l’arrêt intempéries ne fait pas disparaître automatiquement les droits acquis. Les congés payés continuent de se gérer à part, avec les règles propres au BTP, au contrat et à la période d’acquisition.

Quelles preuves faut-il conserver pour justifier un arrêt intempéries ?

Les entreprises gardent généralement les relevés météo, la date et l’heure de l’arrêt, la liste des salariés concernés et tout élément montrant que le chantier était impraticable ou dangereux. Plus le dossier est précis, plus la déclaration à la CIBTP et la paie sont faciles à défendre.

Photo of author
Rédigé par
Claire
Je suis spécialisée en recrutement et en ressources humaines. J’analyse les pratiques de sourcing, les processus d’embauche et les évolutions du marché de l’emploi afin d’en proposer une lecture claire et structurée. Mon objectif est d’apporter des repères fiables pour mieux comprendre les enjeux du recrutement.
